الحلم قرب.. تعرف على موعد الانتهاء من محطة الضبعة النووية وبدء عملية التشغيل

موعد تشغيل محطة الضبعة
موعد تشغيل محطة الضبعة النووية

يطرح كثير من المواطنون في الفترة الأخيرة العديد من التساؤلات حول موعد بدء تشغيل محطة الضبعة النووية، ومع بدء العد التنازلي لافتتاح محطة الضبعة النووية، أعلن المهندس شريف حلمي، رئيس مجلس إدارة هيئة المحطات النووية، الانتهاء من صب الخرسانة للمرحلة الأولى من المستوى الثاني لمبنى الاحتواء الداخلي للمفاعل في الوحدة الثانية من محطة الضبعة النووية.

موعد تشغيل محطة الضبعة النووية

وقال حلمي في تصريحات صحفية، “ شهدت هيئة المحطات النووية إنجازًا جديدًا في مسار التقدم المستمر لأعمال إنشاء محطة الضبعة النووية، فتم بفضل الله إنجاز مرحلة جديدة من مراحل إنشاء الوحدة النووية الثانية ”.

موعد تشغيل محطة الضبعة النووية

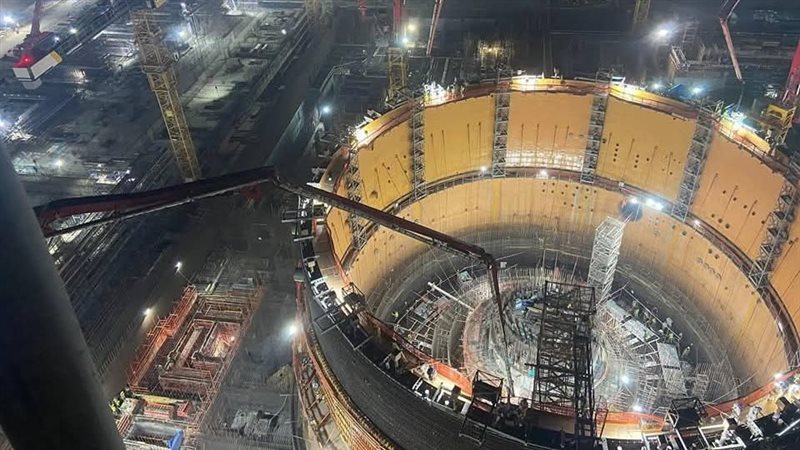

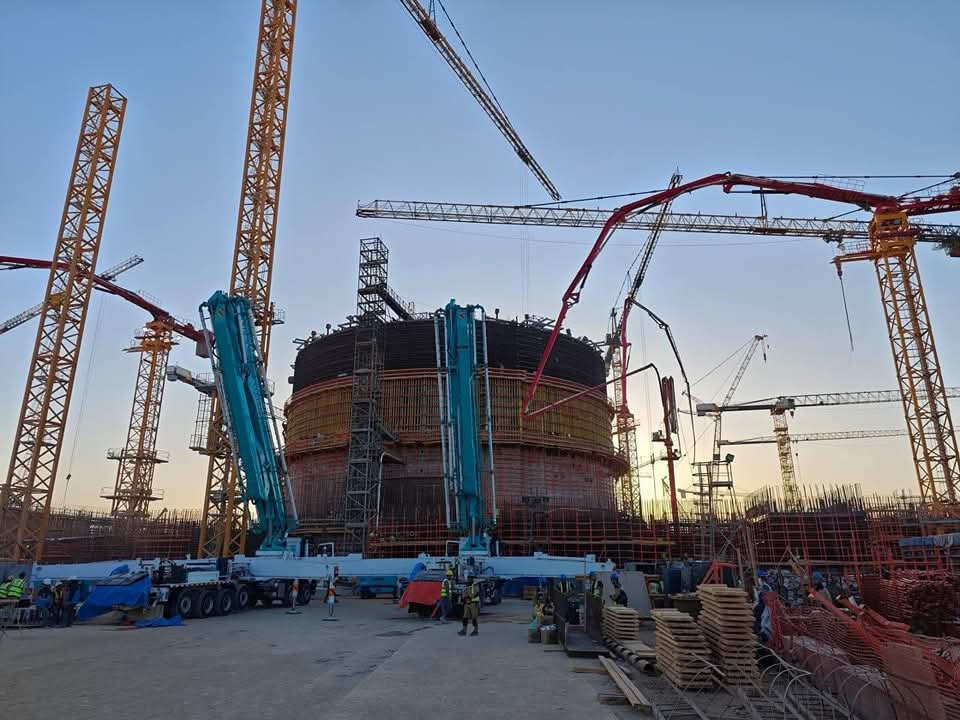

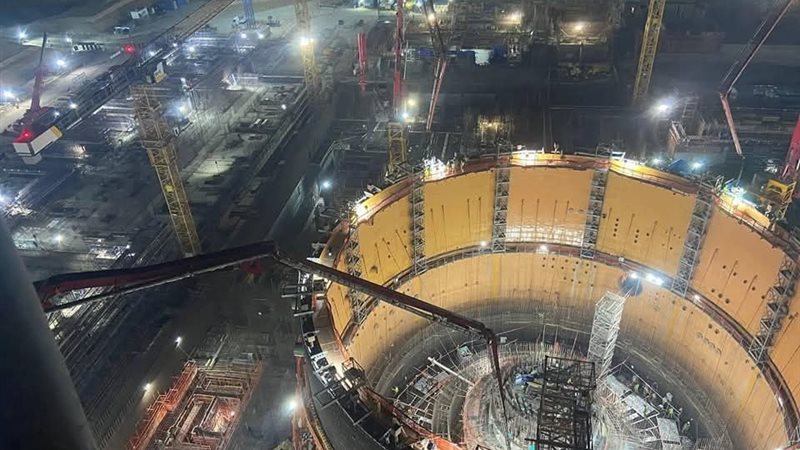

وأضاف: بدأنا صب المستوى الثاني لوعاء الاحتواء الداخلي على مرحلتين، حيث تم اكتمال الأعمال الخاصة بالصبة الخرسانية للمرحلة الأولى، يوم السبت الموافق 19 أبريل، على أن يتم الانتهاء من الأعمال الخاصة بالمرحلة الثانية في شهر مايو المقبل، علمًا بأن حجم الصبات الخرسانية لكل مرحلة يبلغ 1200م3.

 وفي ذات السياق، أشار أليكسي كونونينكو، مدير مشروع إنشاء محطة الضبعة النووية، إلى أن مبني المفاعل الخاص بالوحدة النووية الثانية يقترب من أحد الأحداث الرئيسية المهمة لعام 2025، وهو الانتهاء من صب خرسانة المستوى الثاني من وعاء الاحتواء الداخلي، والمقرر له في شهر مايو من هذا العام.

وجدير بالذكر، أن أهمية محطة الضبعة النووية تكمن في أنه لا يمكن النظر إليها لتوليد الكهرباء فقط، بل أساس لتحقيق رؤية مصر 2030 وأهدافها، حيث أنها صديقة للبيئة لانعدام الانبعاثات الكربونية، فضلًا عن أنها واحدة من أكبر مشروعات البنية التحتية الداعمة لتنمية القطاعات الاقتصادية المختلفة وتوطين التكنولوجيا النووية، مما يسهم بقوة في تعزيز اقتصاد مصر كدولة رائدة في منطقة الشرق الأوسط وقارة أفريقيا.

موعد تشغيل محطة الضبعة النووية

كما سيتم بدء أعمال اختبارات التشغيل للوحدة النووية الأولى، خلال الربع الرابع من عام 2027، على أن تبدأ عمليات التشغيل لهذه الوحدة بالربع الرابع من 2028.

وعقب ذلك سيتوالى تشغيل باقي الوحدات للدخول إلى الخدمة تباعًا حتى الوحدة الرابعة في عام 2030، لينتقل المشروع من مرحلة الإنشاءات والتركيبات إلى مرحلة التشغيل والصيانة التي ستمتد لأكثر من 60 عامًا لتحقيق الاستدامة كأحد أهم المصادر الآمنة للطاقة.
